Команда «100 ТОНН» успешно смонтировала барабан парового котла на одной из электростанций в Татарстане. Оборудование весом 65 т и длиной 12,3 м было установлено на высоте 30 м. Проект стал частью комплексной модернизации и был завершен точно в срок.
Особенности проекта
Перед командой стояла задача поднять и установить барабан внутри действующего энергоцеха. Демонтаж конструктивных элементов здания и продолжительная остановка технологического процесса не потребовались.
Для подъема использовалась металлоконструкция, опирающаяся на колонны цеха, и система прядевых домкратов, установленных на гидравлическую портальную систему.
Все этапы — от выгрузки и перемещения оборудования на трале до финального монтажа — выполнили с четкой координацией и соблюдением технологических требований. В работе использовались:
- Портальная система GP 125
- Тросовые домкраты HSL 2000
Основные работы проекта

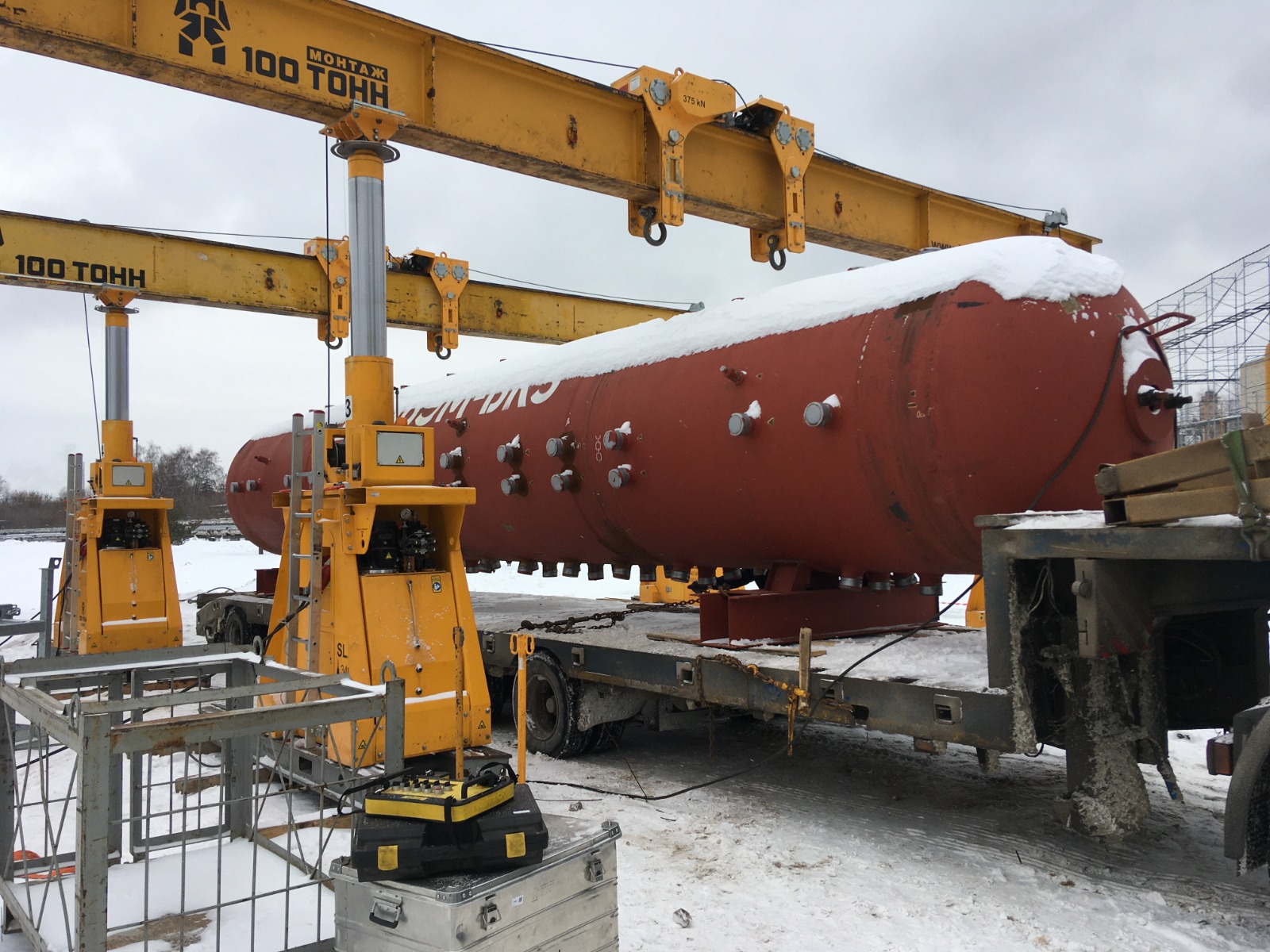

- Погрузка барабана на трал с помощью портала GP 125
- Перемещение барабана в котельное отделение

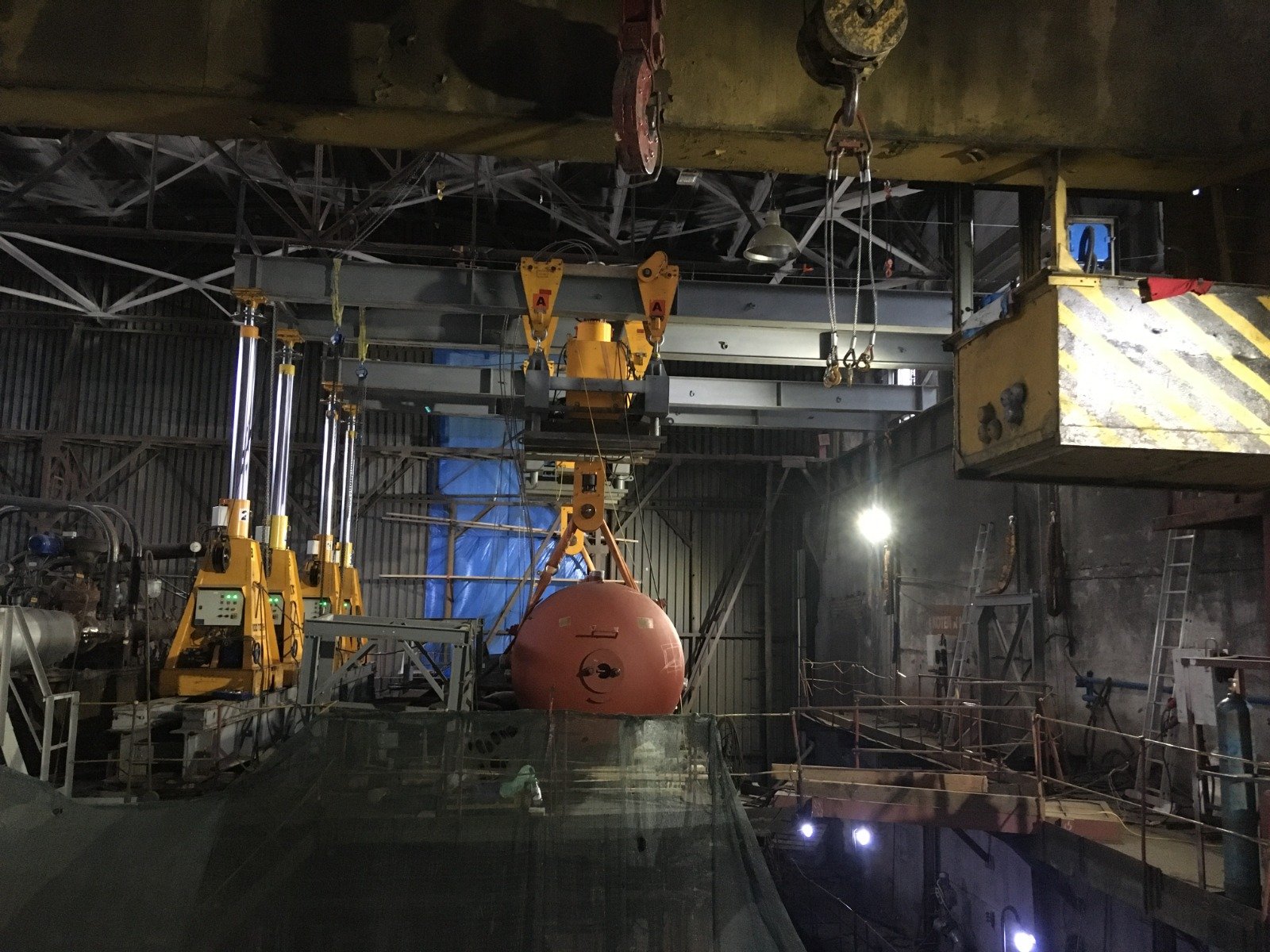

- Выгрузка барабана с трала и установка на нулевой отметке

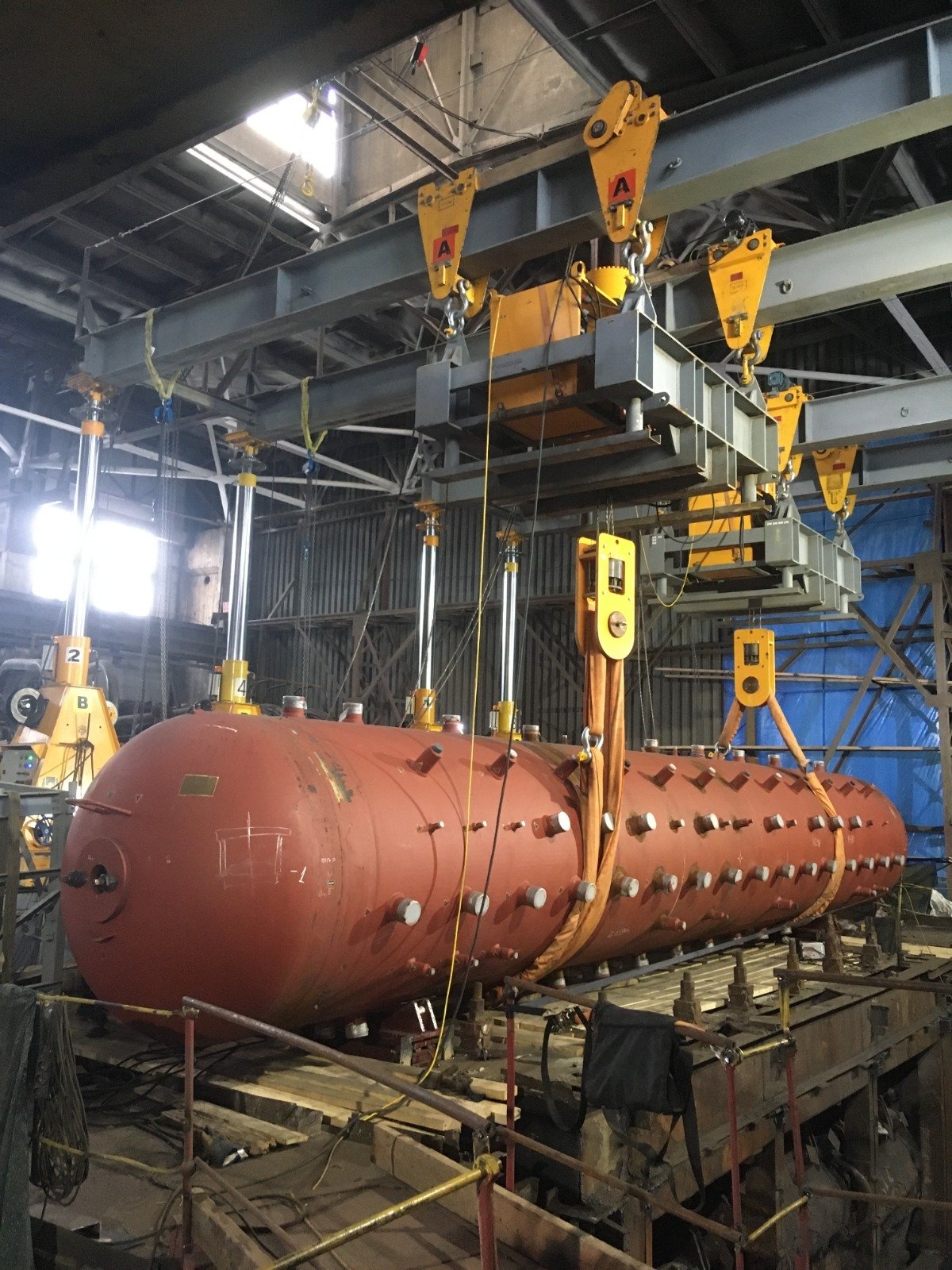

- Сборка такелажной системы подъема барабана на отметке +29.450

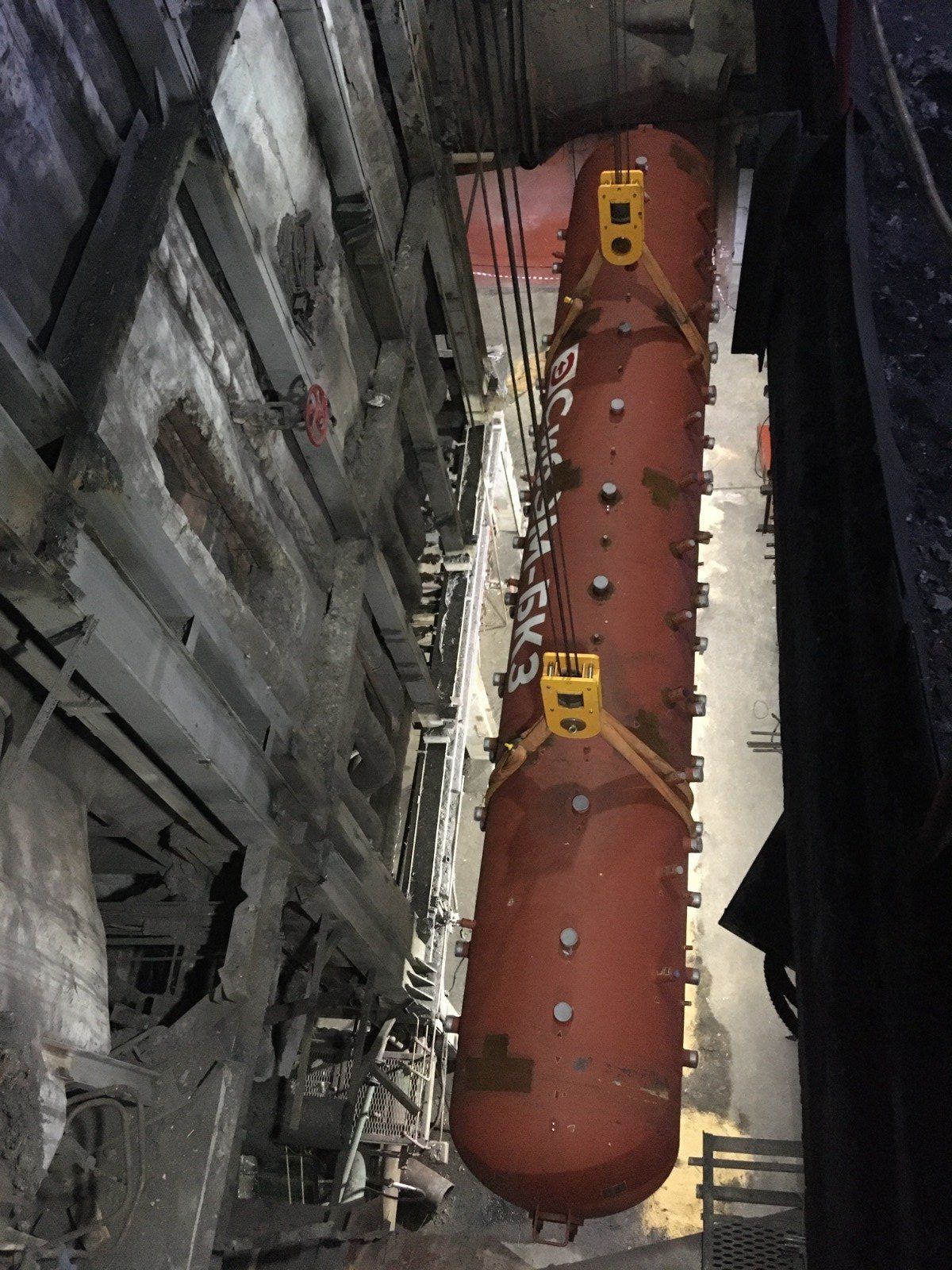

- Подъем барабана с отметки 0.000 при помощи тросовых домкратов, боковой сдвиг и установка на опоры на отметке +30.700 (проектная отметка оси барабана)
