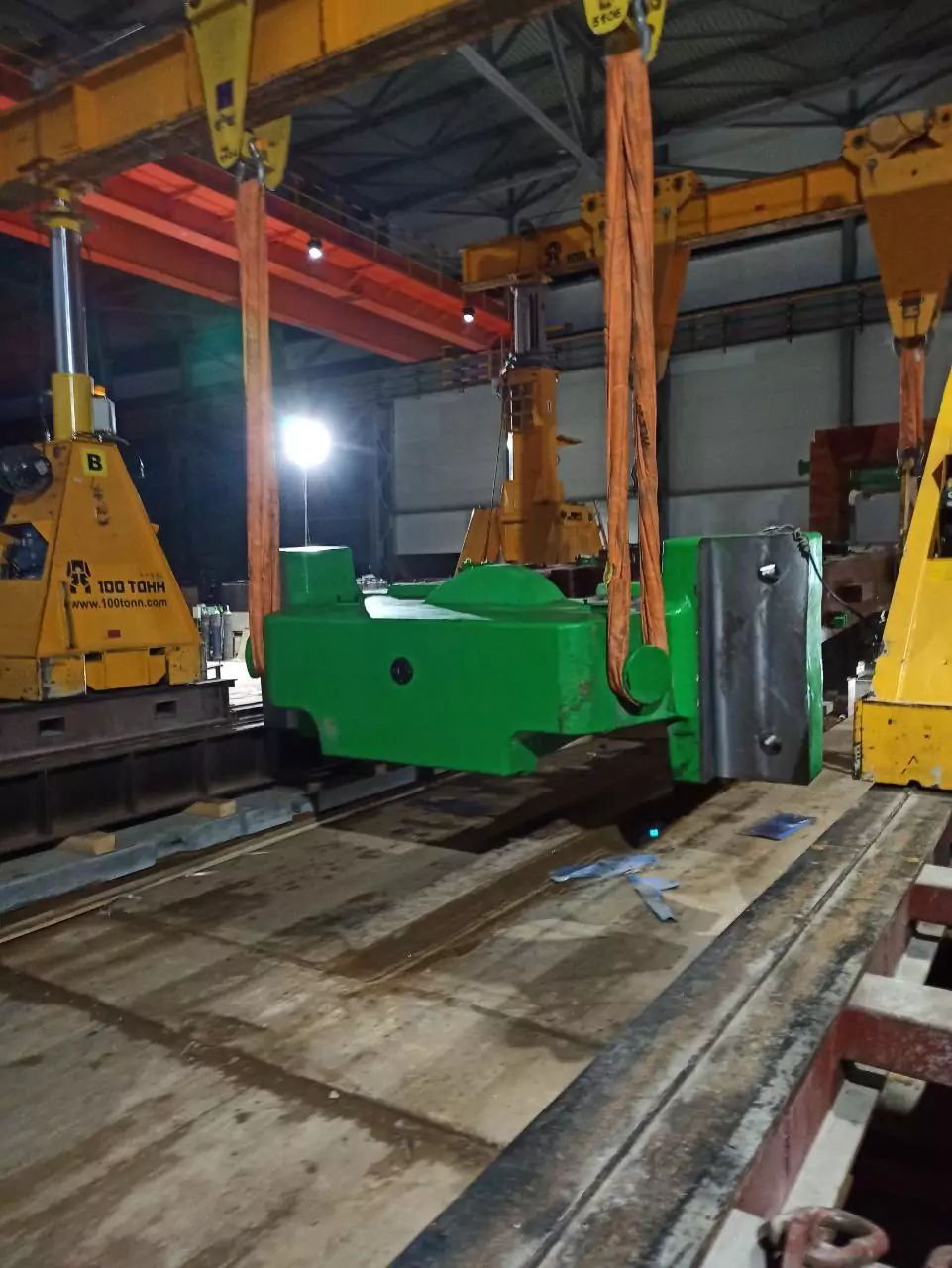

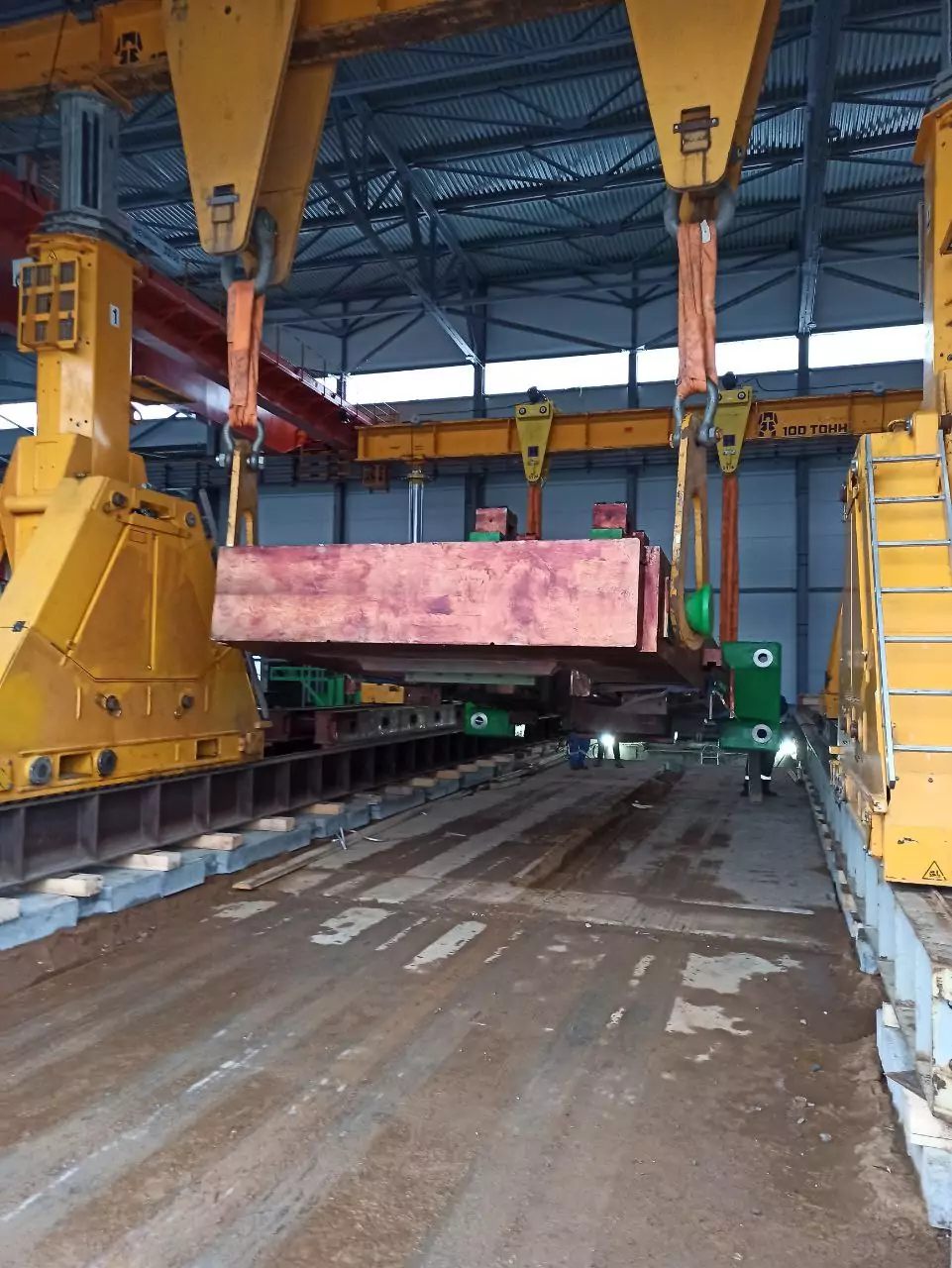

В рамках строительства нового завода рулонной стали наши специалисты произвели такелаж двух тяжелых станин прокатного стана.
Задача
Клиенту требовалось выполнить такелажные работы по установке станин массой 88 т каждая. Проект включал:
- выгрузку
- перемещение к фундаменту
- опускание в приямок
- установку в проектное положение
Решение
Специфика задачи была нам хорошо знакома, так как наша компания не раз выполняла ее на других объектах. Для грузоподъемных операций мы задействовали гидравлические портальные системы грузоподъемностью 1000 и 125 т. Одновременное использование двух порталов требует от команды повышенной точности и высокой концентрации внимания. Но благодаря опыту специалисты «100 ТОНН» обеспечили безопасное и точное выполнение всех операций.
Из-за задержки на границе оборудование поступило в монтаж позже планового срока, что потребовало от нас гибкого управления персоналом и ресурсами.
Результат
Такелаж двух станин был выполнен за три дня. Клиент получил оборудование, установленное в проектное положение и готовое к дальнейшему вводу в эксплуатацию.
