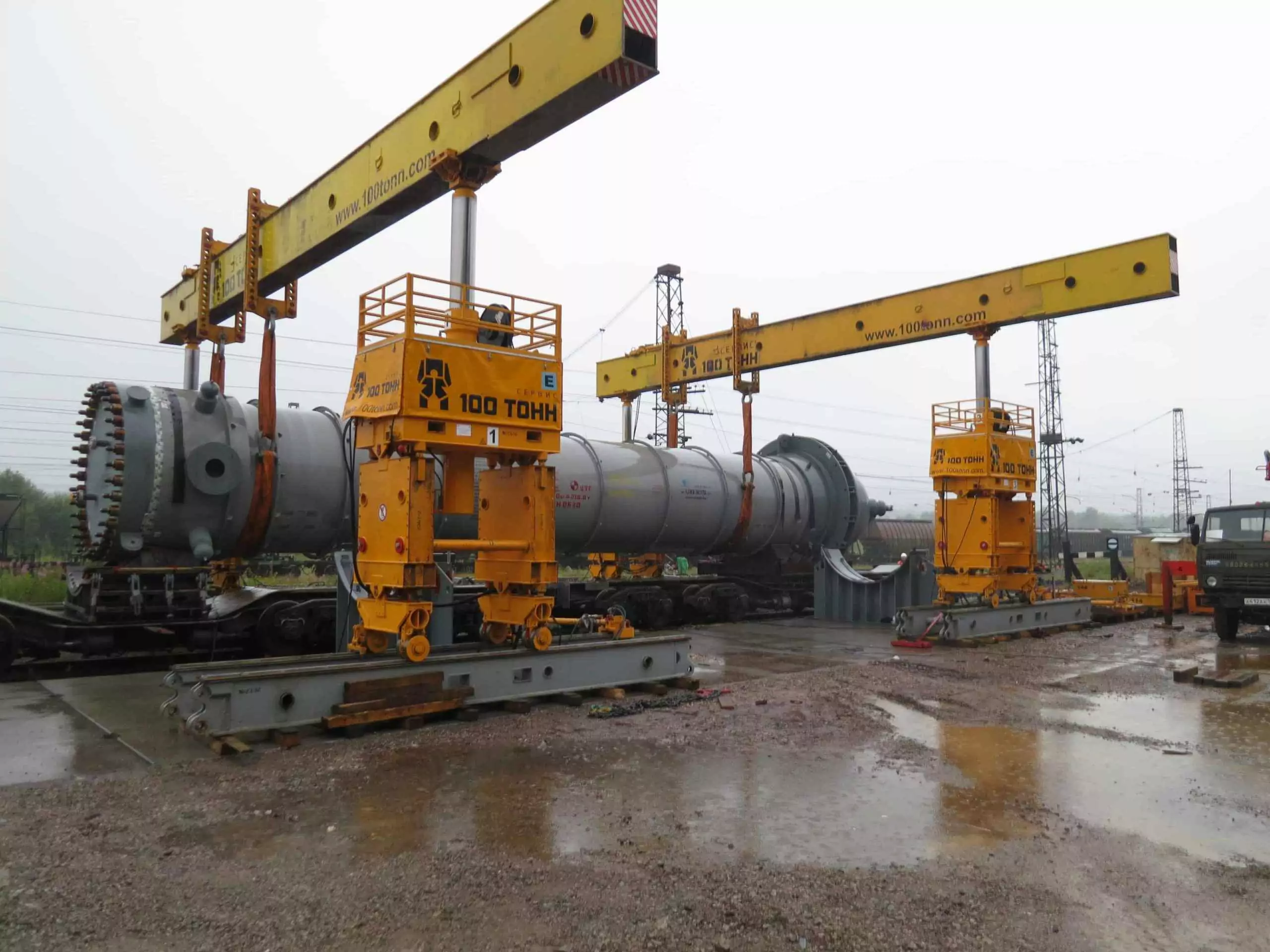

В рамках реализации инвестиционного проекта компании «МЕТАФРАКС» наши специалисты выполнили выгрузку химического оборудования (реакторов карбамида и аммиака) с железнодорожного транспортёра и погрузку реакторов на модульный прицеп. Общая масса перегруженного оборудования составила 455 тонн. Работы производились в Пермском крае.
Выполнение такелажных работ
Такелажные работы по перегрузке оборудования производились на железнодорожной станции Углеуральская, где отсутствовало необходимое грузоподъемное оборудование. Для решения такелажных задач Заказчик и обратился в нашу компанию, так как мы имеем огромный опыт в перегрузке тяжеловесного негабаритного оборудования.
Площадка работ находилась под открытым небом, а наличие соседних железнодорожных путей накладывало дополнительные сложности на выполнении работ. Для безопасного выполнения работ нашими инженерами был разработан ППР, на основании которого, используя собственную портальную домкратную систему GP500, мы по просьбе заказчика выполнили работы в кратчайшие сроки.
Вот такой увидела нашу работу компания Метафракс:

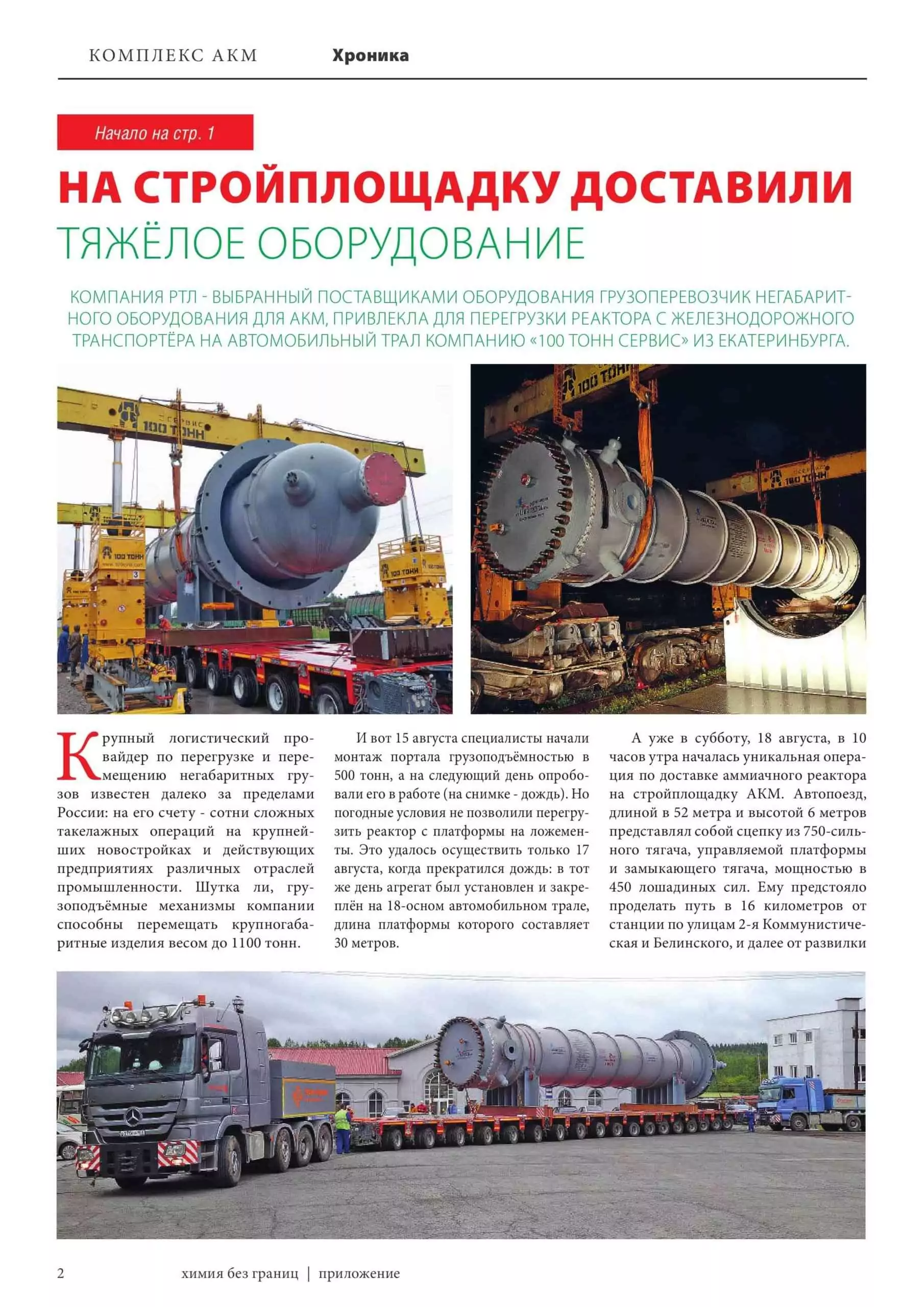

«И вот 15 августа специалисты начали монтаж портала грузоподъёмностью в 500 тонн, а на следующий день опробовали его в работе (на снимке – дождь). Но погодные условия не позволили перегрузить реактор с платформы на ложементы. Это удалось осуществить только 17 августа, когда прекратился дождь: в тот же день агрегат был установлен и закреплён на 18-осном автомобильном трале, длина платформы которого составляет 30 метров».

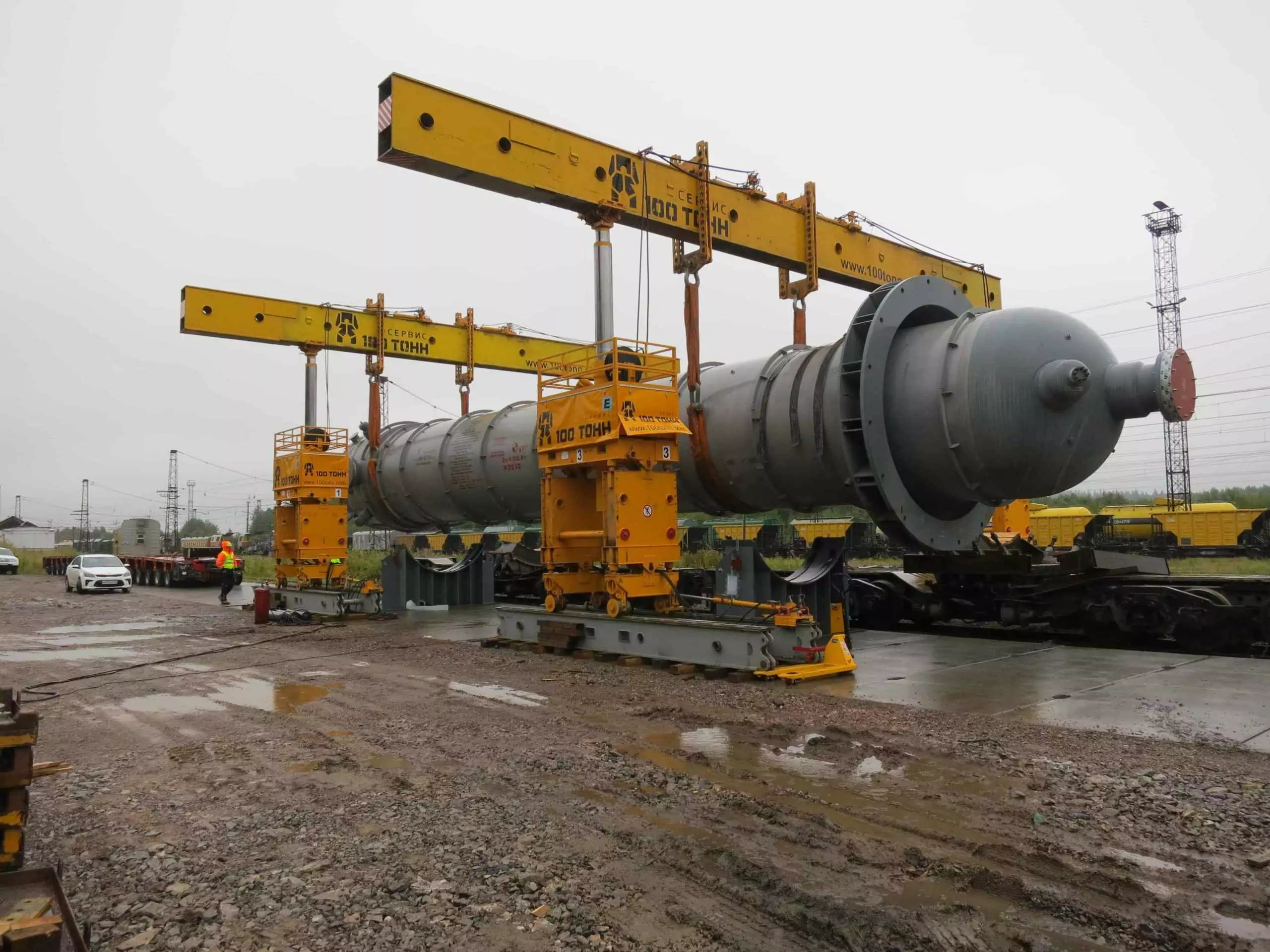

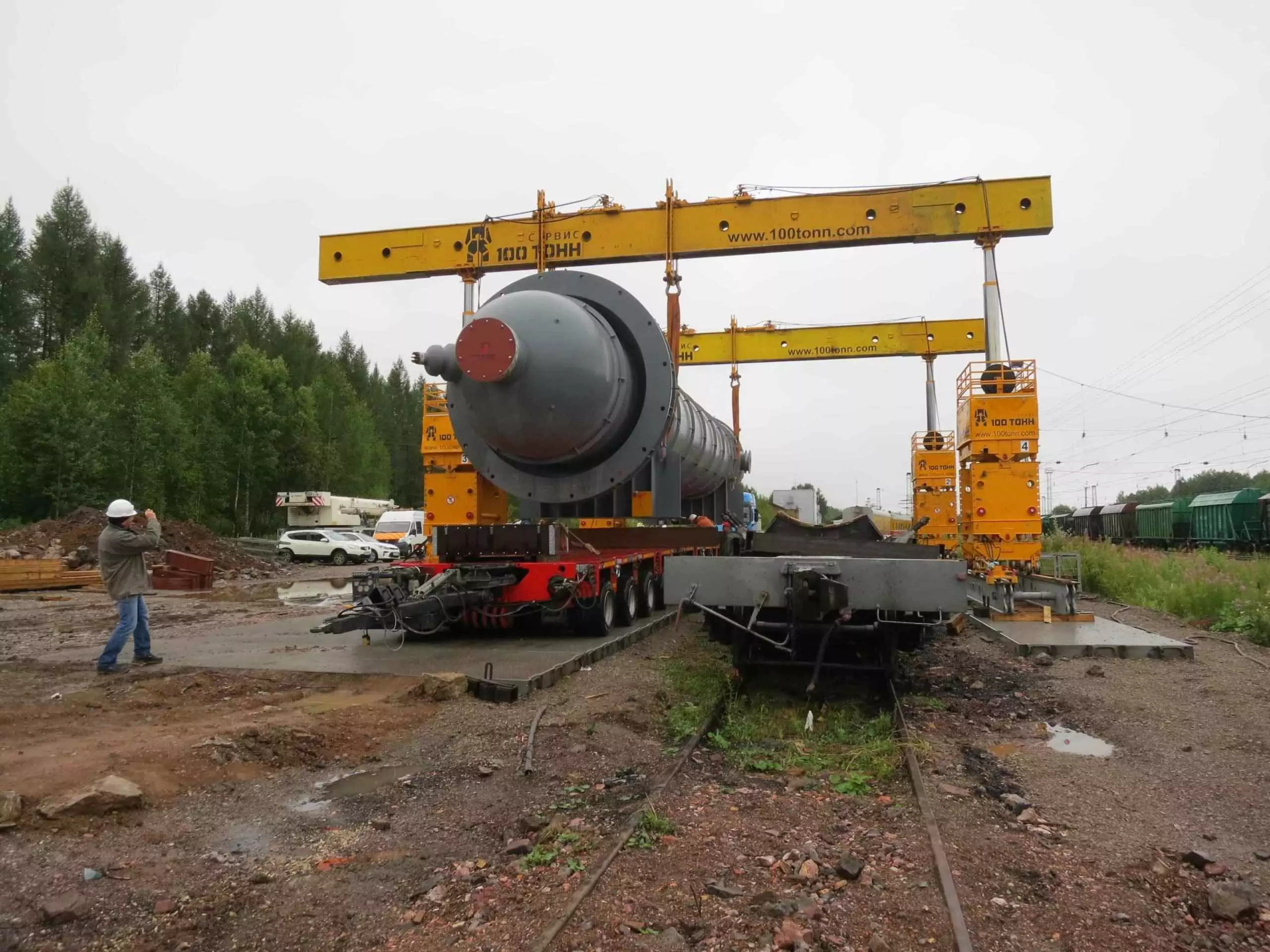

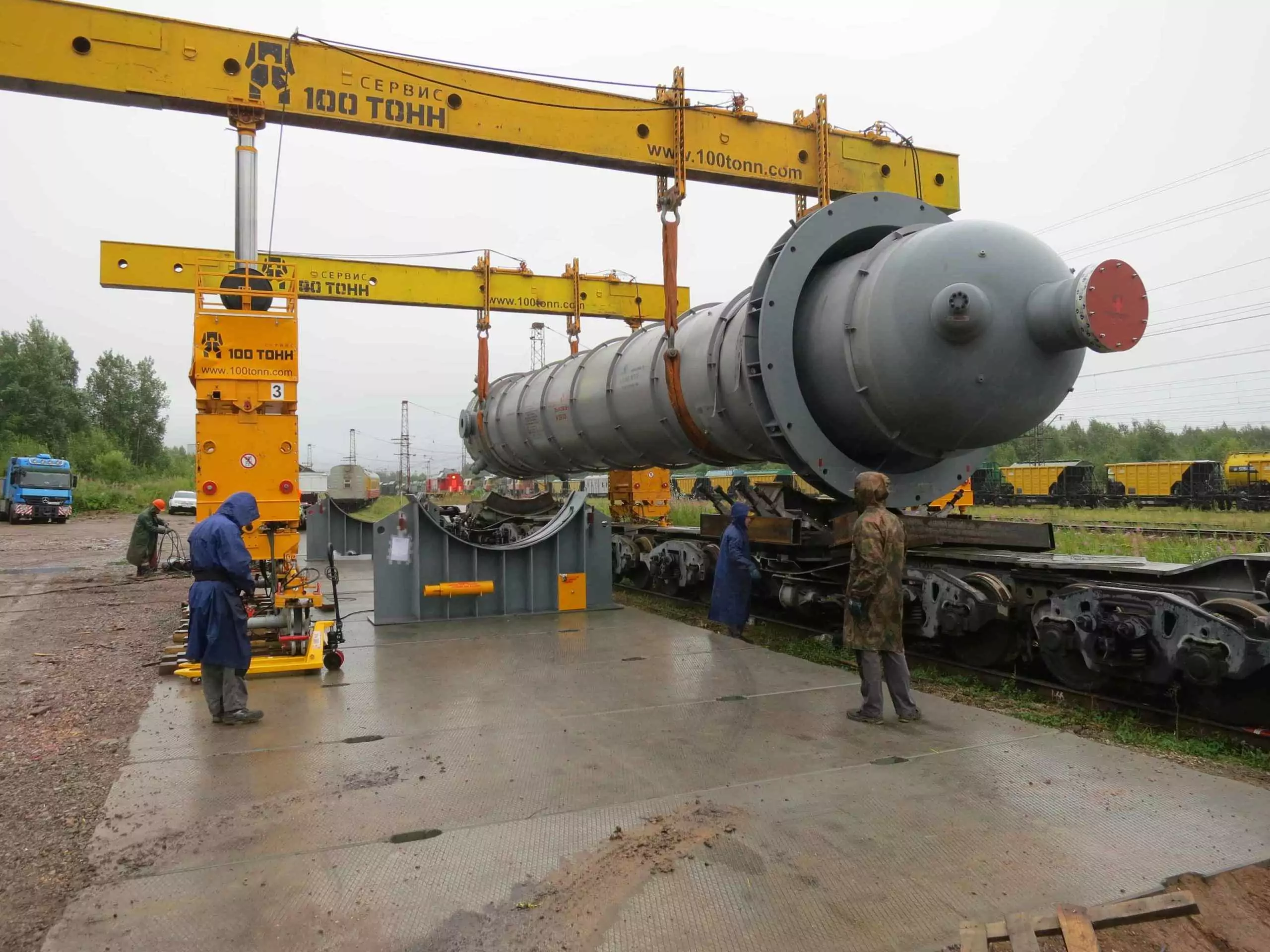

Работы по перегрузке негабаритного оборудования были привязаны к датам поставки оборудования на ж/д станцию Углеуральская. На первом этапе мы выполнили перегрузку колонны (реактора) 20-R-1001, массой 225 тонн с ж/д транспортера на автомобильный трал. На втором этапе была выполнена перегрузка реактора 30-R-2001 весом 230 тонн с ж/д транспорта на «автотрал». При этом был выполнен поворот реактора на 135 градусов относительно продольной оси.
Работы проекта
При реализации данных такелажных проектов нашими инженерами и монтажниками были выполнены следующие работы.
Для ректора аммиака:
- Разработка проекта производства работ (ППР).
- Монтаж портальной домкратной системы GP500.
- Строповка и снятие колонны с железнодорожного прицепа.
- Перемещение колонны к автомобильному проезду.
- Опускание и установка колонны на модульный прицеп.
- Демонтаж портальной домкратной системы GP500.
Для ректора карбамида:
- Разработка проекта производства работ (ППР).
- Монтаж портальной домкратной системы GP500.
- Строповка и снятие колонны с железнодорожного прицепа.
- Перемещение колонны к автомобильному проезду.
- Установка колонны на ложементы.
- Поворот колонны на 135 градусов относительно продольной оси.
- Установка колонны на модульный прицеп.
- Демонтаж портальной домкратной системы GP500.
Модель реактора 30-R-2001, масса 230 тонн, габаритные размеры (ДхШхВ): 29х4,56х4.66 метра.
Сроки и безопасность работы
Груз пришёл с изменением срока. В связи с этим на заказчика оказывалось большое давление по ускорению перегрузки реактора 20-R-1001. Наши специалисты оперативно отреагировали на изменение ситуации у заказчика и в очень оперативно приступили к реализации проекта. Быстро и слаженно отработав на проекте, наши специалисты уложились в обозначенные заказчиком сроки проведения такелажных работ.
Площадки такелажных работ были огорожены сигнальными лентами, оборудование тщательно выверялось перед такелажными операциями в соответствии с утверждённым ППР.
Наша компания имеет большой опыт в такелаже негабаритного оборудования.
У нас вы можете бесплатно заказать расчет стоимости работ по перемещению, установке и монтажу оборудования. Для этого заполните короткую онлайн-форму на сайте или свяжитесь с нами по телефонам в разделе Контакты.
