Входной контроль материалов и оборудования: что проверяют до монтажа

Поделиться

Что такое входной контроль материалов и оборудования

Где нужен входной контроль

Что проверяют при входном контроле

Объекты проверки и фиксация результатов
Какие документы нужны для входного контроля

Документы и их назначение
Кто проводит входной контроль и кто отвечает

Участники процесса и зоны ответственности
Пошаговый порядок входного контроля МТР

Когда нужна лаборатория неразрушающего контроля

Что делать при выявлении несоответствия

Типичные ошибки входного контроля

Как провести входной контроль с лабораторией 100 ТОНН

Часто задаваемые вопросы

На площадку приходит машина с трубой, арматурой или комплектом оборудования. Водитель передает накладную, поставщик прикладывает сертификаты, склад пересчитывает места. Для передачи продукции монтажникам этого мало: сначала нужно связать документы с конкретной партией, проверить маркировку, состояние после перевозки, размеры и комплектность.

Входной контроль материалов проводят до их выдачи в производство. Он помогает вовремя обнаружить пересортицу, повреждения, недостающие детали и расхождения с проектом. Объем проверки задают проект, договор, требования к качеству и правила, принятые на объекте: где-то хватает осмотра и замеров, где-то необходимы образцы и лабораторные исследования.

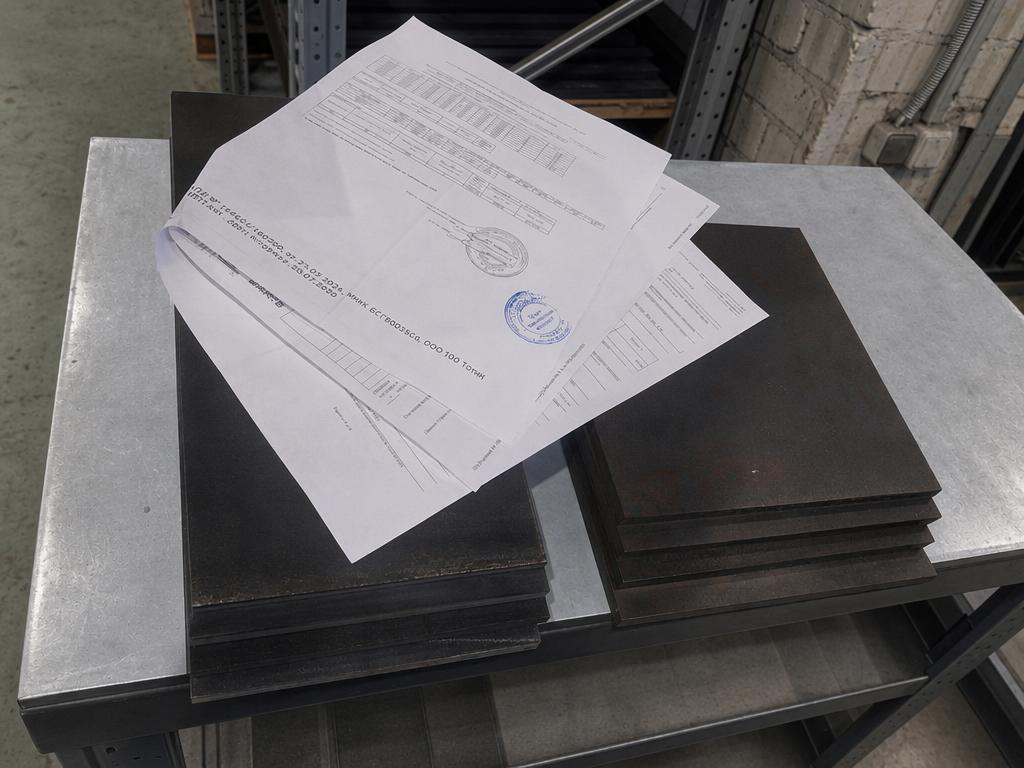

Приемка листового металла

Что такое входной контроль материалов и оборудования

Зачем его проводят

Входной контроль качества материалов заканчивается конкретным решением по партии: допустить к хранению или монтажу, отправить на дополнительную проверку, вернуть поставщику, заменить либо отремонтировать. До этого решения проверяющие подтверждают пять вещей: что приехала нужная продукция, количество сходится, комплект полный, состояние приемлемое, документы относятся именно к этой поставке.

Такая проверка особенно полезна при смешанных поставках. Например, на одном автомобиле могут приехать трубы двух плавок, несколько типоразмеров крепежа и арматура разных партий. Если маркировку и документы связали только на уровне машины, прослеживаемость теряется уже после разгрузки.

Чем входной контроль отличается от операционного и приемочного

Разница определяется моментом проверки. Входной контроль проводят после поступления продукции и до ее использования, операционный — во время сварки, сборки, нанесения покрытия или другой технологической операции. Приемочный контроль закрывает готовый этап: смонтированный узел, участок трубопровода, конструкцию или выполненную работу.

На практике эти процедуры отвечают на разные вопросы. При входном контроле выясняют, можно ли выдать материал в работу; при операционном смотрят, соблюдена ли технология; при приемочном оценивают результат законченного этапа.

Когда начинается проверка

Работа начинается в момент регистрации поставки. Партию принимают по количеству мест, сохраняют заводскую маркировку и размещают там, где ее не перепутают с уже допущенными материалами. Если решение откладывается, продукцию держат в карантинной зоне или присваивают ей понятный статус в складской системе.

Выдача в монтаж до закрытия проверки создает простую проблему: труба уже разрезана, крепеж разошелся по бригадам, часть оборудования распакована. После этого установить происхождение отдельных единиц и организовать возврат заметно сложнее.

Где нужен входной контроль

Монтаж промышленного оборудования

Входной контроль оборудования охватывает машины, агрегаты, узлы, трубную обвязку, крепеж, датчики, кабели и ЗИП. Проверку проводят до расконсервации и передачи монтажной бригаде, чтобы зафиксировать состояние тары, заглушек, защитных покрытий и комплектующих в том виде, в котором они прибыли на объект.

У сложного оборудования комплектность проверяют по упаковочным листам и ведомостям. Отсутствующий датчик, ответный фланец или комплект специального крепежа может остановить сборку уже после установки основной части агрегата.

Бывают случаи, что приемка ведется в присутствии шеф-инженера или представителя завода изготовителя.

Строительство и ремонт трубопроводов

Для труб, отводов, тройников, переходов, фланцев и арматуры сверяют марку материала, типоразмер, номер партии или плавки, толщину стенки и документы о качестве. Входной контроль в строительстве должен сохранять связь между сертификатом и конкретной трубой либо пачкой деталей после разгрузки и перемещения по складу.

Сварочные материалы проверяют по марке, партии, упаковке и сроку годности. Если упаковка отсырела или маркировка стерлась, одной записи в накладной уже недостаточно для уверенной идентификации.

Монтаж металлоконструкций

Металлопрокат, фасонные детали, болты и готовые сварные элементы сверяют с чертежами, ведомостями и спецификациями. Входной контроль строительных материалов здесь включает проверку марки стали, размеров, отверстий, покрытия, состояния кромок и номера партии.

Проблемы часто обнаруживаются на простых деталях. Болт может подходить по диаметру, но отличаться классом прочности; лист — совпадать по длине и ширине, хотя его толщина или марка стали окажется другой.

Промышленное строительство и реконструкция

На крупной площадке за день принимают десятки позиций от нескольких поставщиков. Единая процедура входного контроля в строительстве задает одинаковый порядок регистрации, осмотра, маркировки, оформления замечаний и выдачи материалов, поэтому статус партии понятен складу, ПТО, службе качества и монтажникам.

При реконструкции к поставкам добавляется еще один риск: новые детали приходится стыковать с существующим оборудованием и конструкциями. Здесь особенно тщательно проверяют размеры, фактическую толщину, расположение отверстий и совместимость исполнения.

Что проверяют при входном контроле

Сертификаты, паспорта и документы о качестве

Сначала смотрят, к какой продукции относится документ. В сертификате или паспорте сверяют изготовителя, марку, нормативный документ, номер партии, результаты заводских испытаний, дату выпуска и подписи. Копия с хорошо читаемой печатью не помогает, если указанный номер плавки отсутствует на металле.

Для оборудования дополнительно проверяют модель, заводской номер и данные на шильде. Эти сведения должны совпадать с паспортом, спецификацией и заявкой на поставку.

Маркировку и идентификацию

Маркировка связывает физический объект с документами. Для металлопроката и труб ключевыми данными обычно становятся партия или плавка, для оборудования — модель и заводской номер, для расходных материалов — марка, партия и срок годности.

Проверяющий фиксирует маркировку до распаковки или перемещения, если во время этих операций она может потеряться. На пачке труб, например, бирка держится на обвязке; после разделения пачки связь с сертификатом придется переносить на каждую выделенную группу.

Количество и комплектность

Фактическое количество сравнивают с накладной, упаковочным листом и спецификацией. Для простых материалов это число мест, масса, длина или количество штук; для оборудования — перечень узлов, крепежа, ЗИП, датчиков, кабелей, паспортов и монтажных принадлежностей.

Комплектность лучше проверять по позициям, а не по общему числу коробок. Десять мест в накладной могут сойтись с фактом, хотя внутри одного ящика окажется деталь от другой модификации.

Упаковку, консервацию и состояние после перевозки

До распаковки осматривают тару, обвязку, защитные покрытия, заглушки, влагопоглотители и индикаторы удара, если они предусмотрены. Продавленная стенка ящика еще не доказывает повреждение оборудования, однако место удара нужно сфотографировать и проверить первым.

Состояние консервации оценивают по открытым металлическим поверхностям, патрубкам, резьбе и полостям. Сорванная заглушка, вода внутри упаковки или следы коррозии становятся основанием для расширенного осмотра.

Внешний вид и видимые дефекты

Во время осмотра ищут коррозию, трещины, расслоения, вмятины, забоины, деформации, повреждения резьбы, кромок и покрытия. Каждое отклонение привязывают к конкретной единице, пачке или партии: общий снимок склада для этого не подходит.

Для металлопроката входной контроль строительных материалов связывают с номером партии. В записи указывают место дефекта и его размер, например: вмятина глубиной 4 мм на трубе № 12, в 1,3 м от торца.

Геометрию и присоединительные размеры

Измерительный контроль подтверждает диаметр, толщину, длину, плоскостность, положение отверстий, межосевые расстояния и другие параметры из проекта или спецификации. Точки замеров и объем выборки задают заранее, иначе два специалиста могут проверить одну партию по разным схемам и получить несопоставимые результаты.

Средство измерений подбирают под требуемую точность и диапазон. Рулетка подходит для общей длины балки, толщину стенки трубы ею уже не проверить; для этой задачи используют соответствующий измерительный прибор.

Соответствие проекту, спецификации и договору

Качественно изготовленная деталь все равно может не подойти объекту. Спецификация задает марку, количество и типоразмер, проект добавляет требования к покрытию, изготовлению, испытаниям, исполнению и присоединительным размерам.

Проверка должна опираться на актуальную редакцию документов. Если на площадке лежит старая спецификация, поставка может формально совпасть с бумагой и разойтись с уже выпущенной рабочей документацией.

Свойства материала и результаты испытаний

Лабораторную проверку назначают, когда документов не хватает, маркировка вызывает сомнения или проект требует дополнительного контроля. В зависимости от задачи проверяют химический состав, твердость, механические свойства, толщину, сплошность металла или состояние сварных соединений.

Перечень исследований формируют под конкретный риск. При сомнении в марке металла нужен один набор методов, при подозрении на расслоение листа — другой, при коррозионном повреждении трубы основным вопросом становится остаточная толщина.

Объекты проверки и фиксация результатов

Объект проверкиЧто смотрятГде фиксируют результат
Металлопрокат и трубыМарка, плавка, размеры, поверхность, сертификатыЖурнал, фотографии, ведомость или акт
ОборудованиеМодель, заводской номер, комплектность, консервация, поврежденияЧек-лист, акт осмотра, отметка в паспорте
Арматура и детали трубопроводаТип, давление, материал, маркировка, паспортаРеестр партии и решение о допуске
Крепеж и расходные материалыКласс, покрытие, партия, срок годности, упаковкаЗапись по партии и месту хранения
Спорная продукцияПричина сомнений, объем отклонения, результаты дополнительных проверокАкт несоответствия и техническое заключение

Форма записи зависит от системы качества на объекте, однако идентификатор партии должен повторяться во всех связанных документах. Если в журнале указан номер плавки, тот же номер нужен на фотографиях, в заявке в лабораторию и в итоговом протоколе.

Какие документы нужны для входного контроля

Сертификаты и декларации

Сертификат качества содержит сведения об изготовителе, продукции и результатах заводского контроля. Декларация соответствия подтверждает выполнение обязательных требований в пределах указанной в ней области, поэтому ее проверяют вместе с маркировкой и назначением продукции.

Само наличие файла или бумажной копии вопрос не закрывает. Проверяющий должен установить, что документ относится к фактически поступившей партии и содержит читаемые номера, даты и результаты.

Паспорта изделий и оборудования

Паспорт используют для идентификации конкретной единицы оборудования. В нем ищут модель, заводской номер, технические характеристики, сведения об изготовлении, испытаниях, консервации и гарантии, когда она предусмотрена.

Если оборудование состоит из нескольких блоков, номера проверяют по каждому блоку или по комплектовочной ведомости. Такой подход помогает обнаружить замену узла еще до сборки.

Накладные и упаковочные листы

Накладная подтверждает номенклатуру и количество поставки, упаковочный лист раскрывает состав отдельных мест. Эти документы удобны для пересчета, но технические характеристики материала подтверждают сертификаты, паспорта и протоколы.

Расхождения записывают сразу. Формулировка должна быть измеримой: «по упаковочному листу 8 датчиков, фактически 6», а не «комплект неполный».

Заводские протоколы испытаний

Протоколы запрашивают, когда они перечислены в проекте, договоре или требованиях к конкретному изделию. В документе сверяют объект испытания, номер партии или изделия, метод, результаты, дату и подписи ответственных лиц.

Особое внимание уделяют приложениям. Таблица результатов без первой страницы с идентификацией образца теряет практическую ценность, поскольку ее нельзя уверенно связать с поставкой.

Журнал входного контроля материалов

Журнал входного контроля материалов показывает всю историю партии: дату поступления, поставщика, наименование, количество, номер партии, перечень документов, результаты осмотра и принятое решение. Запись делают по ходу проверки, пока маркировка, фотографии и замечания можно сопоставить без догадок.

Журнал работает только вместе с приложениями. Ссылка на акт, фото или лабораторный протокол должна вести к конкретному документу, а не к общей папке проекта.

Акт, заключение и рекламационные документы

При положительном результате оформляют отметку о допуске, акт или заключение по правилам объекта. При отклонении составляют акт несоответствия: описывают дефект, количество затронутых единиц, маркировку, место хранения и временный статус продукции.

Для претензии поставщику прикладывают фотографии, замеры и копии сопроводительных документов. Чем точнее описано расхождение, тем меньше времени уйдет на спор о том, что именно приехало и в каком состоянии.

Документы и их назначение

ДокументКто предоставляет или оформляетЧто подтверждает
Сертификат или документ о качествеИзготовитель или поставщикХарактеристики и результаты заводского контроля партии
Паспорт изделияИзготовительИдентификацию и технические данные единицы оборудования
Накладная и упаковочный листПоставщикКоличество мест и состав поставки
Журнал входного контроляПодрядчик или принимающая организацияХод проверки и принятое решение по партии
Лабораторный протоколИспытательная лабораторияРезультаты измерений и исследований
Акт несоответствияКомиссия или ответственное подразделениеОписание отклонения и выбранное дальнейшее действие

Кто проводит входной контроль и кто отвечает

Поставщик

Поставщик передает продукцию, упаковочные листы и документы о качестве, сохраняет маркировку и обеспечивает подходящую упаковку. При претензии он подтверждает происхождение партии, присылает недостающие бумаги, организует замену или участвует в согласовании другого решения.

Ответственность поставщика видна в конкретных действиях. Если в сертификате указан один номер партии, а на бирке другой, приемку останавливают до получения подтверждения происхождения продукции.

Подрядчик и склад

Подрядчик организует входной контроль поступивших МТР, назначает участников и задает порядок оформления. Склад принимает грузовые места, размещает их по статусам и не выдает спорную партию монтажникам до решения.

Материально ответственное лицо отвечает за сохранность после разгрузки. Если изделия лежали под открытым небом при поврежденной упаковке, отделить транспортный дефект от повреждения на складе будет трудно.

ПТО и служба качества

ПТО сверяет поставку с проектом, спецификациями, заявками и ведомостями. Служба качества организует процедуру, проверяет записи и следит за тем, чтобы номер партии проходил через журнал, акты, фотографии и лабораторные протоколы.

На небольшом объекте эти функции может выполнять один назначенный специалист. Полномочия и ответственность все равно закрепляют документом, иначе при спорной поставке решение начнут передавать между подразделениями.

Строительный контроль заказчика

Представителя заказчика подключают в объеме, который указан в договоре, плане качества и контрольных точках проекта. Он может участвовать в осмотре, подтверждать результаты, подписывать акты или присутствовать при отборе образцов.

Участие заказчика лучше согласовать до вскрытия упаковки и отбора проб. Иначе процедуру придется повторять, если предусмотренная контрольная точка была пропущена.

Лаборатория

Лаборатория выполняет заявленные измерения и испытания: толщинометрию, дефектоскопию, анализ состава, проверку твердости или другие работы. В заявке указывают объект, маркировку, место контроля, проверяемый параметр и вопрос, на который должен ответить результат.

Лабораторный протокол сам по себе не разрешает монтаж. Решение по партии принимает уполномоченная сторона с учетом проекта, договора, результатов осмотра и всех полученных документов.

Участники процесса и зоны ответственности

УчастникЗона ответственности
ПоставщикКомплектность, маркировка, упаковка и подтверждающие документы
Склад или материально ответственное лицоПриемка мест, размещение по статусам и сохранность до решения
ПТОСверка с проектом, спецификацией и заявкой
Служба качестваОрганизация процедуры, записи и прослеживаемость
ЛабораторияИзмерения, испытания и протоколирование результатов
Заказчик или строительный контрольУчастие и подтверждение в предусмотренном объеме

Пошаговый порядок входного контроля МТР

1. Получить уведомление о поставке

До прибытия машины ответственным сообщают дату, состав груза, число мест и данные поставщика. Это позволяет подготовить площадку для разгрузки, актуальные спецификации, средства измерений и место для продукции с неподтвержденным статусом.

Входной контроль МТР начинается с регистрации факта поступления. В запись вносят дату, транспорт, поставщика, накладную и перечень партий, если эти данные уже доступны.

2. Идентифицировать и разместить партию

После разгрузки сохраняют заводские бирки, номера и шильды, затем присваивают складской статус. Материалы, по которым решение еще не принято, размещают отдельно или обозначают в системе так, чтобы кладовщик не выдал их по обычной заявке.

Карантинная зона может выглядеть по-разному: отдельный стеллаж, огражденная площадка, закрытый контейнер. Смысл один — физически и документально отделить спорную продукцию от допущенной.

3. Проверить сопроводительные документы

Специалист сверяет наименование, марку, типоразмер, количество, номер партии и комплект документов с фактической поставкой. Нечитаемые страницы, пропуски и расхождения заносят в журнал или акт с указанием конкретной позиции.

Устная договоренность с поставщиком статус партии не меняет. До получения подтверждения материал остается в зоне ожидания решения.

4. Провести осмотр и измерения

Осмотр выполняют по заранее установленному объему: сплошному, выборочному или комбинированному. Проверяющий фиксирует состояние упаковки, маркировку, видимые дефекты и результаты замеров сразу на месте.

Запись в день приемки помогает восстановить последовательность событий. Через неделю трудно вспомнить, была ли царапина на корпусе до распаковки или появилась при перемещении по складу.

5. Назначить дополнительные испытания

Когда документы и внешний осмотр не закрывают риск, составляют заявку на лабораторные исследования. Входной контроль качества материалов дополняют толщинометрией, дефектоскопией, анализом состава или другим методом, который отвечает на поставленный технический вопрос.

Образцы и точки контроля маркируют так, чтобы результат можно было вернуть к исходной партии. В протоколе должны совпадать номер образца, номер партии и место отбора.

6. Заполнить журнал и оформить приложения

Журнал заполняют по идентифицированной партии, а к записи привязывают сертификаты, фотографии, чек-листы, акты и протоколы. Удобный признак хорошей записи — сторонний специалист может открыть комплект через месяц и понять, что проверяли, что нашли и кто принял решение.

Файлы называют по единому правилу. Набор фотографий с именами вроде IMG_1842 и IMG_1843 быстро превращается в бесполезный архив, если в журнале нет прямой ссылки.

7. Принять решение по партии

После проверки назначенное лицо оформляет допуск, возврат, замену, ремонт или дополнительное обследование. Если документация разрешает допуск с ограничениями, условия фиксируют письменно и доводят до склада и монтажной бригады.

Статус маркируют на самой продукции, таре или в складской системе. Иначе решение останется в акте, а материал продолжит лежать рядом с допущенными позициями.

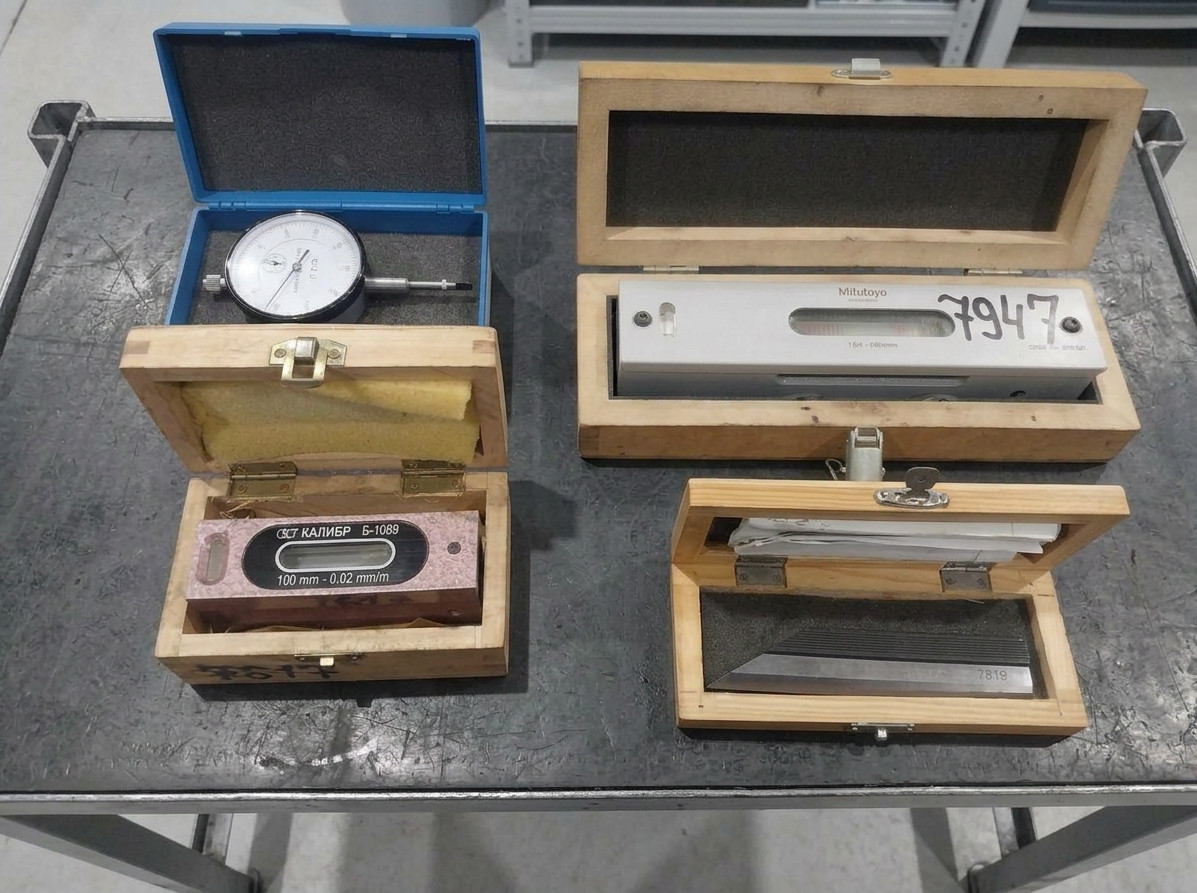

Важно, чтобы инструмент, необходимый для входного контроля, регулярно проходил поверку

Задать вопрос специалистам «100 ТОНН»

    Нажимая на кнопку, вы даёте согласие на обработку своих персональных данных. Политика защиты и обработки персональных данных

    Когда нужна лаборатория неразрушающего контроля

    Документов нет или идентификация вызывает сомнения

    Лаборатория может проверить толщину, химический состав, твердость или состояние металла. Такие данные помогают оценить материал, однако потерянную связь между изделием и заводской партией они автоматически не восстанавливают.

    Поэтому сначала фиксируют все доступные номера, бирки и упаковочные данные. Затем формулируют задачу лаборатории: подтвердить предполагаемую марку, измерить фактическую толщину или проверить наличие дефектов.

    Материал идет в ответственную конструкцию

    Для ответственных элементов проект или план качества может предусматривать дополнительный контроль даже при полном комплекте заводских документов. В этом случае лабораторная проверка входит в обязательную точку приемки, и партию держат до получения протокола.

    Объем работ берут из документации по конкретному объекту. Универсальная схема здесь опасна: требования к несущей металлоконструкции и вспомогательному ограждению будут разными.

    Есть повреждения или признаки дефекта

    Трещины, расслоения, коррозия, деформация и следы ремонта требуют оценки глубины и распространения. Визуальный осмотр показывает место проблемы, лабораторный метод помогает определить ее фактический размер.

    Например, при коррозии трубы измеряют остаточную толщину в сетке точек вокруг поврежденной зоны. Один замер по центру пятна не показывает границы истончения.

    Нужно проверить толщину, сплошность или марку металла

    Толщинометрия дает фактическую толщину в выбранных точках, дефектоскопия ищет несплошности, анализ химического состава помогает идентифицировать материал. Метод выбирают после постановки вопроса, поскольку один прибор не подтверждает все характеристики сразу.

    Результат оформляют с координатами, схемой или понятной привязкой к изделию. Формулировка «проверено пять труб» бесполезна, если на складе лежат три одинаковые пачки.

    Контроль включен в проект или план качества

    Если лабораторная услуга указана как обязательная контрольная точка, ее проводят до допуска партии. Пропуск такой точки создает документальное расхождение, даже когда внешний вид материала не вызывает замечаний.

    Срок проверки учитывают в графике поставки. Иначе партия приедет в день начала монтажа, а бригада будет ждать отбора образцов и оформления протокола.

    Что делать при выявлении несоответствия

    Изолировать и промаркировать продукцию

    Спорную партию отделяют от допущенных материалов и присваивают статус, запрещающий выдачу. На бирке или в системе указывают причину блокировки, дату и ответственного, чтобы склад не воспринимал ограничение как устную просьбу.

    Если дефект обнаружен на части партии, годные и спорные единицы разделяют только после их уверенной идентификации. Нельзя переносить общий номер на новую группу без записи о том, как она была сформирована.

    Зафиксировать отклонение и уведомить участников

    Описание строят на наблюдаемых признаках: номер изделия, место дефекта, размер, количество затронутых единиц, состояние упаковки. К акту прикладывают общий кадр, крупный план и снимок маркировки.

    Уведомление направляют поставщику, ПТО, службе качества и заказчику в объеме, принятом на объекте. Такая фиксация помогает обсуждать один и тот же факт, а не разные версии телефонного разговора.

    Назначить проверку под конкретный вопрос

    Дополнительный контроль должен дать ответ, который нужен для решения. Формулировки могут быть такими: определить остаточную толщину, подтвердить марку стали, проверить глубину трещины, оценить состояние сварного шва.

    Слишком широкая заявка увеличивает объем работ и не гарантирует полезного вывода. Лаборатории нужны объект, координаты, предполагаемый дефект и критерий, с которым сравнят результат.

    Оформить решение

    Возврат, замена, ремонт, использование с ограничениями или дополнительное обследование утверждает сторона с соответствующими полномочиями. Решение записывают в акте, журнале и складском статусе, чтобы монтажники получили ту же информацию, что и служба качества.

    Если согласован ремонт, после него назначают повторную проверку. Старый статус партии не переносится автоматически на изделие с измененным состоянием.

    Типичные ошибки входного контроля

    Материал приняли по обещанию дослать документы

    Поставщик сообщает, что сертификат придет вечером, и партия уходит в монтаж. Если документ затем окажется на другую плавку или марку, вернуть уже разрезанный материал в исходное состояние невозможно.

    Рабочий вариант — сохранить партию в зоне ожидания и зафиксировать, какого документа не хватает. После получения бумаги все номера сверяют заново.

    Маркировку не связали с номером партии

    Подлинный сертификат бесполезен для приемки, когда неизвестно, к какой пачке он относится. Такая ситуация часто возникает после снятия общей бирки и распределения материала по разным местам хранения.

    Маркировку переносят до разделения партии. Используют бирки, складские номера, схему размещения или другой способ, принятый на объекте.

    Повреждения оставили без фото и акта

    Через несколько дней поставщик и склад могут по-разному описывать происхождение дефекта. Фотографии с маркировкой и датой приемки показывают состояние продукции до распаковки и перемещения.

    Одного крупного плана мало. Нужны общий вид изделия, место повреждения и номер, по которому его можно найти.

    Журнал заполнили задним числом

    Запоздалая запись смешивает даты осмотра, получения документов и принятия решения. В результате в журнале появляется допуск раньше лабораторного протокола или акт ссылается на фотографии, которые невозможно сопоставить с партией.

    Заполнять ведомость лучше по этапам. Статус можно обновить после получения новых данных, сохранив дату каждого изменения.

    Неподтвержденные МТР выдали в монтаж

    После резки, сварки или установки идентифицировать отдельный элемент труднее. Замена потребует демонтажа, повторной закупки и корректировки исполнительной документации.

    Складской запрет должен работать физически и в учетной системе. Записи в журнале недостаточно, если кладовщик видит материал в общей доступной ячейке.

    Лабораторный протокол не привязали к партии

    В протоколе указаны результаты пяти образцов, а в журнале числится партия из сорока труб без номеров отбора. Проверка проведена, но использовать результат для решения по конкретным изделиям затруднительно.

    Перед началом работ согласуют маркировку образцов и точек. Те же обозначения переносят на схему, фотографии, заявку и протокол.

    Как провести входной контроль с лабораторией «100 ТОНН»

    Какие сведения передать специалистам

    Для расчета работ нужны перечень продукции, число партий, доступные документы, место хранения и обнаруженные расхождения. Отдельно указывают, какой параметр вызывает сомнение: марка металла, остаточная толщина, сплошность, состояние сварного узла или другой признак.

    Полезно приложить фотографии маркировки и общий вид партии. По ним специалист заранее оценит доступ к точкам контроля, необходимость зачистки поверхности и объем подготовительных работ.

    Какие виды контроля можно выполнить

    Состав работ зависит от объекта и поставленной задачи. Лаборатория может выполнить визуально-измерительный контроль, ультразвуковую толщинометрию и дефектоскопию, магнитный или капиллярный контроль, а также другие согласованные исследования.

    Входной контроль оборудования иногда включает проверку сварных узлов, металлоемких деталей и участков с признаками транспортного повреждения. Для каждой позиции заранее определяют границы проверки и способ привязки результатов.

    Что получает заказчик

    По итогам заказчик получает протоколы, схемы и заключения по выполненным измерениям. В документах указывают объект, маркировку, точки контроля, примененный метод и фактические результаты.

    Эти материалы включают в пакет входной приемки и используют при решении о допуске, возврате, ремонте или дополнительном обследовании. Когда в протоколе есть понятная привязка к партии, его можно без лишних пояснений сопоставить с журналом и актами.

    Чтобы заказать входной контроль материалов и оборудования в лаборатории 100 ТОНН, передайте исходные документы, перечень партий и список спорных либо обязательных позиций. Специалисты уточнят задачу, предложат подходящие методы, согласуют доступ к изделиям и подготовят отчетность с привязкой к партиям и объектам.

    Часто задаваемые вопросы

    Кто ведет журнал входного контроля?

    Ответственного назначает организация, которая принимает продукцию. Это может быть специалист службы качества, инженер ПТО или другой сотрудник с закрепленными полномочиями.

    Можно ли принять материал без сертификата?

    Решение зависит от проекта, договора и установленной процедуры. До получения подтверждения партию обычно изолируют, фиксируют отсутствие документа и проверяют, разрешен ли дополнительный способ подтверждения характеристик.

    Какие сведения вносят в журнал?

    Обычно записывают дату, поставщика, наименование продукции, количество, номер партии, перечень документов, результаты осмотра и измерений, выявленные отклонения и решение. Для спорной партии добавляют ссылку на акт, фотографии и лабораторный протокол.

    Нужен ли акт на каждую партию?

    Форма фиксации зависит от правил объекта. Положительный результат может закрываться записью в журнале, а отдельный акт оформляют для контрольной точки, сложного оборудования или выявленного несоответствия.

    Когда хватает визуальной проверки?

    Такой объем допустим, когда он предусмотрен проектом и планом качества, документы связаны с партией, маркировка читается, состояние продукции не вызывает сомнений. При расхождениях, повреждениях или обязательной контрольной точке добавляют измерения либо лабораторные методы.

    Когда нужна лаборатория НК?

    Лабораторию привлекают при сомнениях в толщине, сплошности, состоянии или идентификации металла, а также при прямом требовании проекта. Задачу формулируют заранее, чтобы результат отвечал на вопрос о конкретной партии или изделии.

    Что делать, если маркировка и сертификат расходятся?

    Партию блокируют и фиксируют оба номера в акте и на фотографиях. Поставщику направляют запрос о происхождении продукции, после чего уполномоченная сторона принимает решение о дополнительной проверке, замене или возврате.
